ENOKO Project - podział i łączenie zadań w projekcie
ENOKO Project - dodatek do programu Microsoft Project - umożliwia łączenie i dzielenie zadań w harmonogramie według ustalonych parametrów. Zobacz jak wykorzystać te funkcje w praktyce.

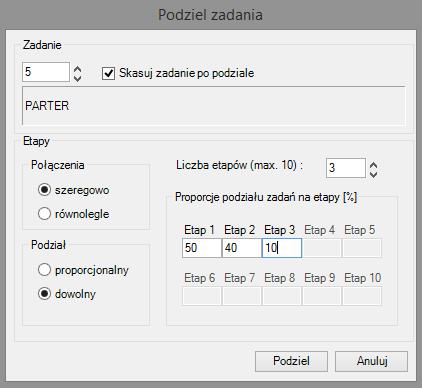

Podział zadań
Funkcja ta umożliwia podzielenie wybranego zadania na kilka etapów, a jeśli w zadaniu są przydzielone zasoby, to również przydziały tych zasobów zostaną odpowiednio podzielone.
Funkcja ta umożliwia podzielenie wybranego zadania na kilka etapów, a jeśli w zadaniu są przydzielone zasoby, to również przydziały tych zasobów zostaną odpowiednio podzielone.
Podział może być dowolny lub proporcjonalny, np.: jeśli zadanie podzielimy na 4 etapy to każdy z nich będzie po podziale zawierał po 25% zasobów zadania przed podziałem, a ich koszt i czas trwania również będą miały wartość 25% kosztu i czasu trwania zadania przed podziałem.
Po podziale etapy mogą być ustawione równolegle lub szeregowo (powiązane zależnością Zakończenie-Rozpoczęcie)
Po podziale etapy mogą być ustawione równolegle lub szeregowo (powiązane zależnością Zakończenie-Rozpoczęcie)

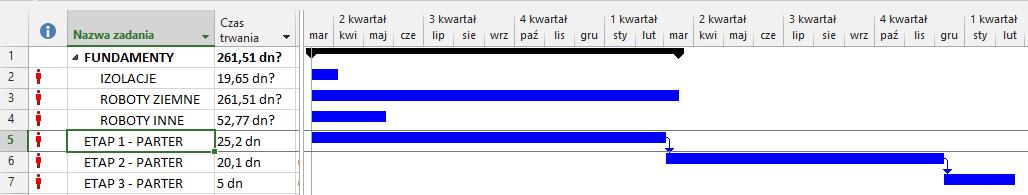

Funkcja Podział zadań będzie szczególnie przydatna w projektach, w których zadanie zawierające wiele zasobów trzeba będzie podzielić na etapy. Na przykład, aby szybciej wykonać zadanie, którego termin zakończenia a jest zagrożony, możemy podzielić pracę nad tym zadaniem i zlecić ją dodatkowym brygadom lub podwykonawcom.

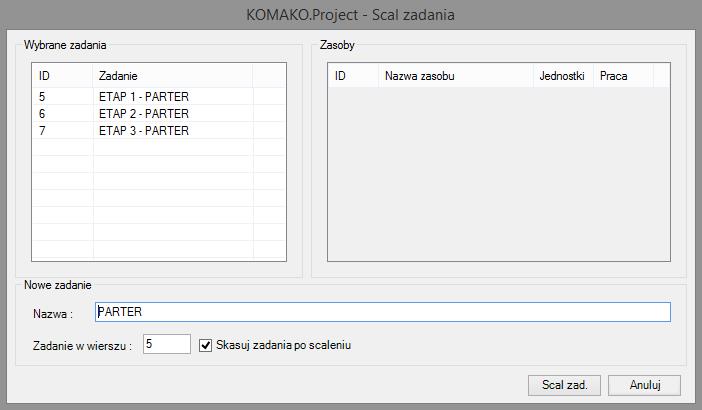

Scalanie zadań
Scalanie zadań to funkcja odwrotna od funkcji Podział zadań. Jej celem jest połączenie dwóch lub więcej zadań w jedno, o podanej podczas łączenia nazwie. Podczas scalania, pod wspólną nazwą sumują się zasoby, ich ilość, wielkość pracy i wartość.
Scalanie zadań to funkcja odwrotna od funkcji Podział zadań. Jej celem jest połączenie dwóch lub więcej zadań w jedno, o podanej podczas łączenia nazwie. Podczas scalania, pod wspólną nazwą sumują się zasoby, ich ilość, wielkość pracy i wartość.
Potrzeba scalania zadań pojawia się np.; wówczas, gdy po imporcie kosztorysu pozycjami, chcemy zastąpić zbyt szczegółowe zadania projektu większym zadaniem.
Po scaleniu otrzymujemy nowe zadanie, którego koszt, czas trwania i przydzielone zasoby są sumą tych wartości ze scalanych zadań.
Po scaleniu otrzymujemy nowe zadanie, którego koszt, czas trwania i przydzielone zasoby są sumą tych wartości ze scalanych zadań.
Ponadto ENOKO Project pozwala na:
